• 本钱失控的原因包含:

    • 对工程项目知道不足
    • 组织制度不健全
    • 方法问题
    • 技能的制约
    • 需求办理不妥
  • 本钱是指项目活动或其组成部分的钱银价值或价格,包含为实施、完结或发明该活动或其组成部分所需资源的钱银价值。关于一个项目而言,产品的全生命期本钱考虑的是权益总本钱,即开发本钱加上保护本钱。

  • 本钱类型:

    • 可变本钱(变动本钱)
    • 固定本钱
    • 直接本钱
    • 间接本钱(一起分摊的费用)
    • 机会本钱(做出某一挑选失掉其他挑选)
    • 沉没本钱(由于过去的决议计划现已产生的)
  • 应急储藏是包含在本钱基准内的一部分预算,用于应对现已接受的已辨认风险,以及现已拟定应急或减轻措施的已辨认风险。常用来应对“已知-未知”的风险。

  • 办理储藏是为了办理控制的目的而特别留出的项目预算,用来应对项目中不行预见的作业。常来应对“未知-未知”风险。

  • 本钱基准是经同意的按时刻组织的本钱开销计划,并随时反映了经同意的项目本钱的改变(所增加或削减的资金数目),被用于度量和监控项目的实践履行本钱。

  • 项目本钱办理的进程:

    1. 规划本钱办理
    2. 预算本钱
    3. 拟定预算
    4. 控制本钱

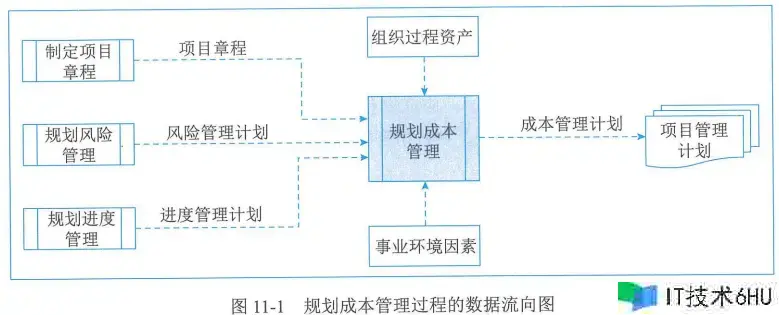

  • 规划本钱办理的数据流向图

    软考高项第 11 章-项目本钱办理

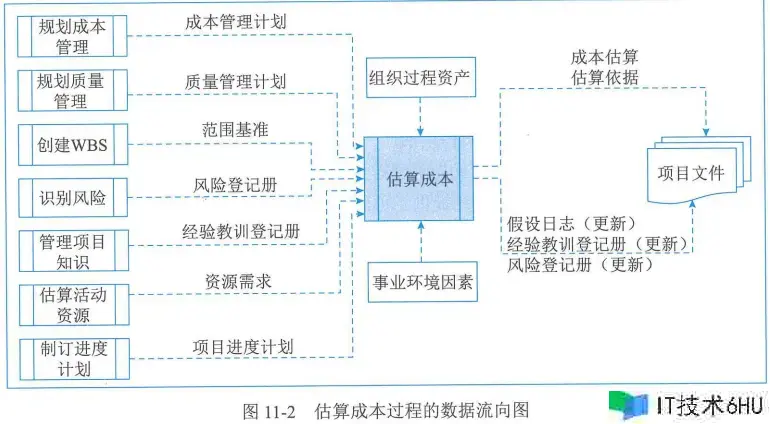

  • 预算本钱的数据流向图

    软考高项第 11 章-项目本钱办理

  • 预算本钱的攻击与技能

    • 专家判断
    • 类比预算
    • 参数预算
    • 自下而上预算

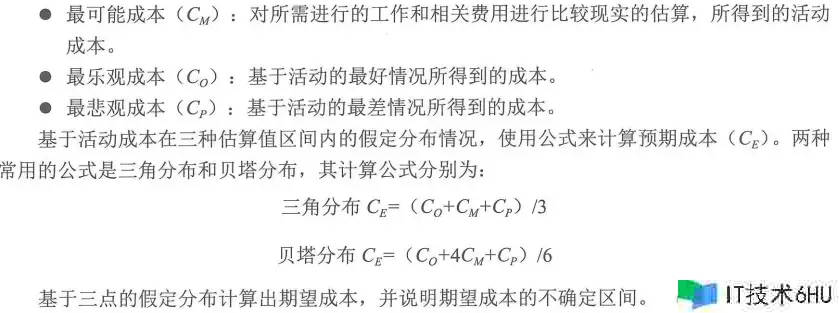

    • 三点预算 –
      软考高项第 11 章-项目本钱办理
    • 数据剖析(备选计划剖析、储藏剖析、质量本钱)
    • 项目办理信息系统
    • 决议计划
  • 拟定预算是汇总一切单个活动或作业包的预算本钱,建立一个经同意的本钱基准的进程。

  • 拟定预算的数据流向图

    软考高项第 11 章-项目本钱办理

  • 项目预算的组成示意图

    软考高项第 11 章-项目本钱办理

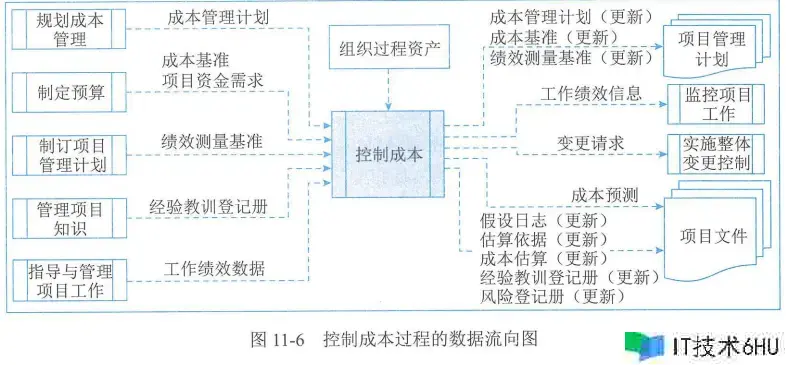

  • 控制本钱的数据流向图

    软考高项第 11 章-项目本钱办理

  • 项目本钱控制的目标包含

    1. 对造本钱钱基准改变的因素施加影响
    2. 确保一切改变恳求都得到及时处理
    3. 当改变实践产生时,办理这些改变
    4. 确保本钱开销不超过同意的资金限额,既不超出按时段、WBS组件和活动分配的限额,也不超出项目总限额
    5. 监督本钱绩效,找出并剖析与本钱基准间的误差
    6. 对照资金开销,监督作业绩效
    7. 避免在本钱或资源使用陈述中呈现未经同意的改变
    8. 向干系人陈述一切经同意的改变及其相关本钱
    9. 设法把预期的本钱超标控制在可接受的范围内
  • 挣值剖析(EVA)把范围基准、本钱基准和进度基准整合起来,形成绩效丈量基准。它针对每个作业包和控制账户,计算并检测以下三个要害指标:

    • 计划价值(PV):不包含办理储藏。PV的总和有时被称为绩效丈量基准(PMB),项目的总计划价值又被称为竣工预算(BAC)
    • 挣值(EV)
    • 实践本钱(AC)
  • BAC:竣工预算

  • 误差剖析有:

    • 本钱误差CV,计算方法:CV = EV – AC
    • 进度误差SV,计算方法:SV = EV – PV
    • 竣工误差VAC,计算方法:VAC = BAC – EAC
  • ETC:竣工尚需预算

  • 竣工预算EAC,计算方法EAC = AC 自下而上的ETC

  • 进度绩效指数(SPI)与本钱绩效指数(CPI):

    • SPI = EV / PV
    • CPI = EV / AC
  • 常用的三种用来计算根据EVM数据的EAC值

    1. 假定将按预算单价完结ETC作业,计算公式:EAC = AC (BAC – EV)
    2. 假定以当前CPI完结ETC作业,计算公式 EAC = BAC / CPI
    3. 假定 SPI 与 CPI 将同时影响ETC作业,计算公式: EAC = AC [( BAC -EV ) / (CPI * SPI )]
  • 根据BAC的竣工尚需绩效指数TCPI计算公式:TCPI = (BAC – EV )/ ( BAC – AC )

  • 根据EAC的竣工商需绩效指数TCPI计算公式:TCPI = (BAC – EV )/ ( EAC– AC )

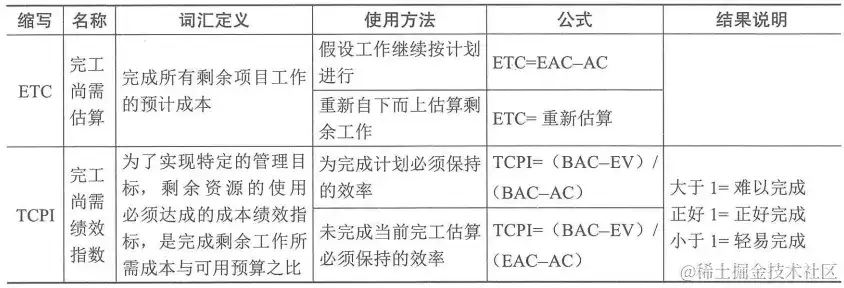

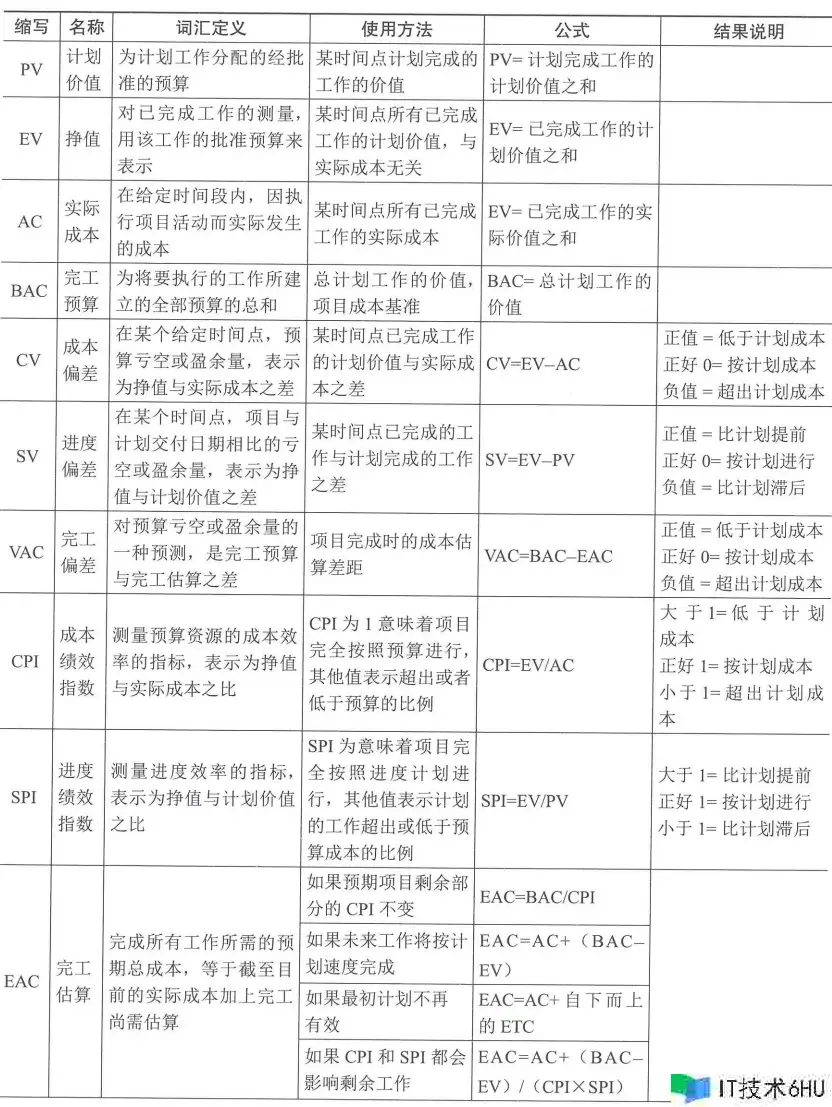

  • 挣值计算汇总如下

    软考高项第 11 章-项目本钱办理
    软考高项第 11 章-项目本钱办理
